  • 贵州遵毕15标积极做好雨季施工部署
  • 发布时间:2011-03-12 17:26:00  来源:9001诚信金沙  点击数量:
  •     近日,,,,,,贵州遵毕15标坚持以八届二次职代会等会议精神为指导,,,,,,秉承速度制胜理念,,,,,,克服阴雨天气,,,,,,见缝插针施工,,,,,,为今年年中业主检查中争获佳绩努力奋斗。。。。。。。 。
         随着时间的推移,,,,,,距六月业主对项目工程量、形象进度等检查越来越近。。。。。。。 。但遵毕15标地处高寒山区,,,,,,漫长阴雨天气、局部征拆问题、劳务队人员不足及机械进场缓慢等问题,,,,,,极大制约了项目工程进度。。。。。。。 。为解决项目现阶段面临的种种困境,,,,,,以更好姿态迎接业主检查,,,,,,项目领导班子对症下药,,,,,,加强对劳务队的管理,,,,,,要求各劳务队增加人数、机械的同时,,,,,,项目做好服务工作,,,,,,一方面加强对劳务队安全教育、安全技术交底等,,,,,,另一方面加快主要施工材料进场及审核,,,,,,力争扩宽各施工点工作面,,,,,,让项目全线均井然有序的动起来。。。。。。。 。
       截至311日,,,,,,贵州遵毕15标共完成清表370000 m2,,,,,,挖方844766m3,,,,,,填方310000 m3,,,,,,土工格栅铺设119000 m2,,,,,,防护排水工程12000 m3,,,,,,基坑开挖12000 m3,,,,,,桩基浇筑48根共1792m3,,,,,,扩大基础浇筑及桥台浇筑1032 m3,,,,,,系梁浇筑8根共58 m3,,,,,,墩柱浇筑448 m3,,,,,,涵洞混凝土浇筑2100 m3,,,,,,完成的产值共为40823680元。。。。。。。 。其中拌合站预制场建设基本完工,,,,,,长山1号中桥桥位至终点桩号所缺填方也在进一步解决当中。。。。。。。 。目前正筹划长山12号中桥的前期工作。。。。。。。 。

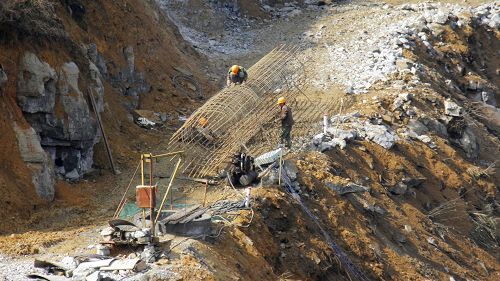

    长山2号大桥钢筋笼施工

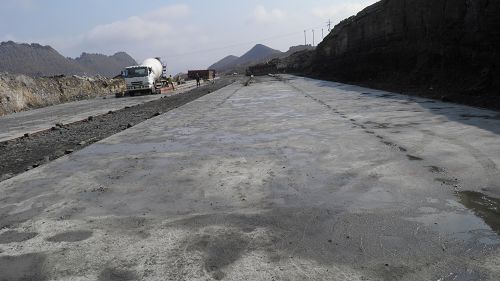

    已逐渐硬化的预制场
