  • 向海大道二分部六号桥主线首片箱梁成功架设
  • 发布时间:2020-06-23 08:36:14  来源:9001诚信金沙  点击数量:

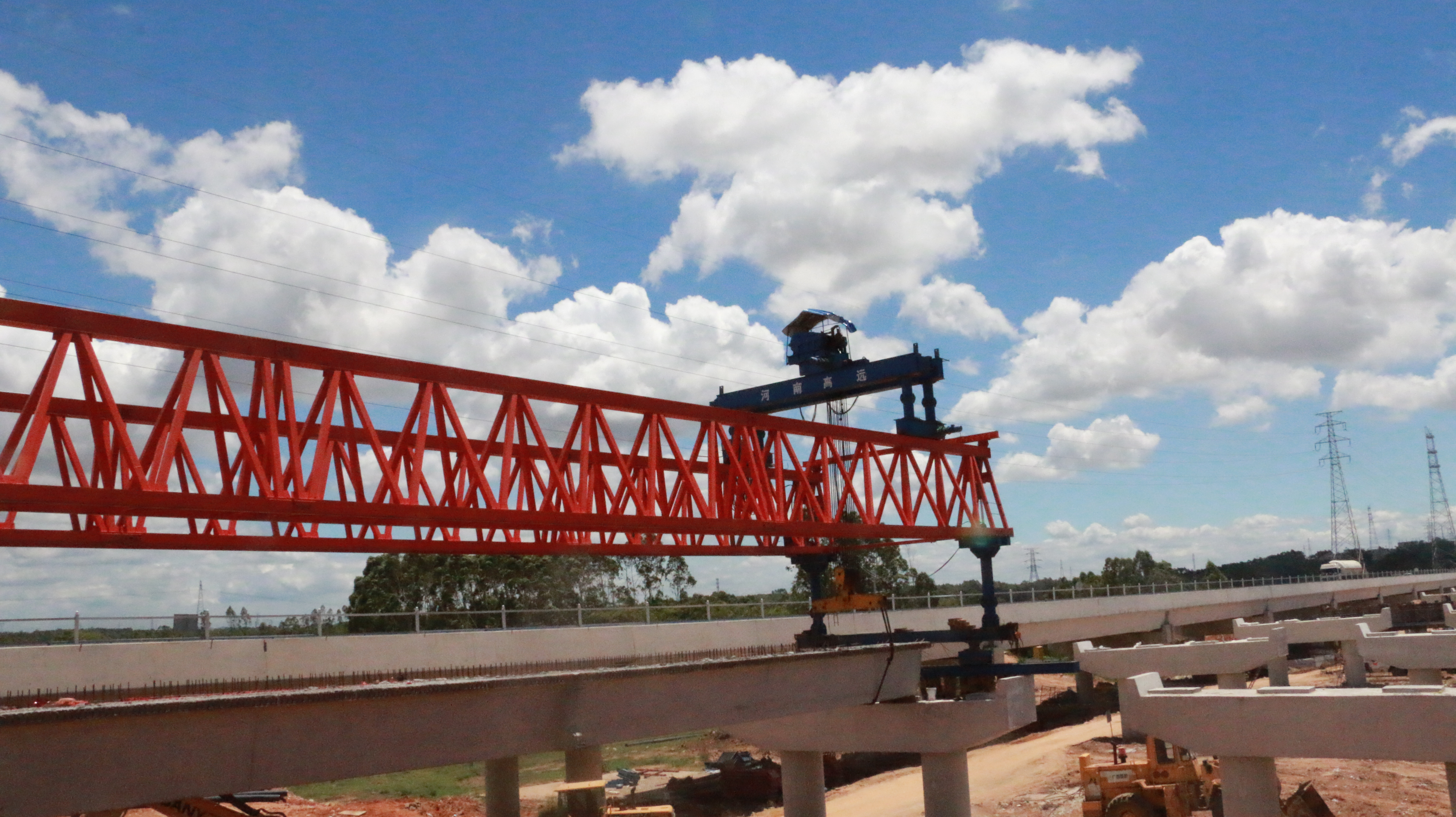

  •         6月18日上午,,,,,,,,向海大道二分部六号桥主线首片箱梁成功架设,,,,,,,,标志着项目控制性工程取得阶段性胜利 。。。。。
            六号桥位于北海市向海大道工程主线上,,,,,,,,全长546米,,,,,,,,全桥共18跨,,,,,,,,全桥每幅桥分五联,,,,,,,,3×(4×30)+2×(3×30) 。。。。。上部结构采用预应力砼(后张)小箱梁,,,,,,,,先简支后连续,,,,,,,,主线设计使用144片30米箱梁 。。。。。为保证顺利架梁,,,,,,,,项目部积极优化施工方案及资源配置,,,,,,,,合理调配机械设备及人员 。。。。。在运梁前,,,,,,,,对作业人员开展班前教育培训、应急处置培训,,,,,,,,对机械设备、运梁便道等进行复查;;;;;在运梁过程中,,,,,,,,认真落实边通车边施工的安全专项方案,,,,,,,,积极与交警部门沟通协助指挥交通,,,,,,,,确保整个运梁过程安全、有序、畅通 。。。。。
            截至目前,,,,,,,,向海大道二分部桥梁工程完成78.5%,,,,,,,,其中桩基完成89.5%,,,,,,,,承台完成71.6%,,,,,,,,系梁完成65%,,,,,,,,墩柱完成66.8%,,,,,,,,盖梁完成70%,,,,,,,,桥台完成55.9%,,,,,,,,预制梁板完成95.1% 。。。。。下一步,,,,,,,,项目部将抢抓有利时机,,,,,,,,克难攻坚,,,,,,,,高质量完成通车任务 。。。。。(市政分公司 庞丽丽 文/图)
