  • 上防路四分部完成沥青上面层试验路摊铺
  • 发布时间:2023-04-10 08:45:57  来源:9001诚信金沙  点击数量:

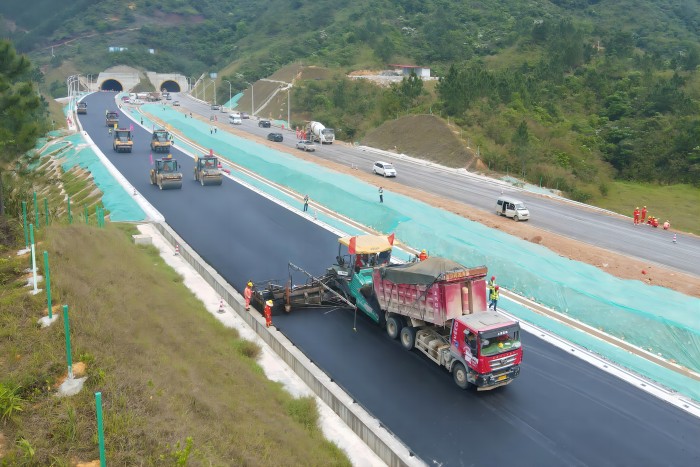

  •   4月7日,,, ,,上防路四分部顺利完成ARAC-13G橡胶改性沥青混凝土上面层试验段摊铺,,, ,,标志着项目路面施工进入冲刺阶段,,, ,,为今年顺利建成通车打下坚实基础。。。。。

      此次摊铺的试验段位于K56+520-K57+950右幅,,, ,,长度1430米。。。。。为保障沥青上面层施工质量与效率,,, ,,项目部精心谋划,,, ,,严格把控原材料的质量与沥青路面的施工过程:一是优化配合比,,, ,,严格备料,,, ,,进一步强化沥青原材管控,,, ,,精准管控沥青原材质量;;; ;;;;二是在摊铺前对现场施工管理人员、机械操作人员、作业人员进行安全技术交底,,, ,,保证施工生产过程安全平稳;;; ;;;;三是规范施工过程,,, ,,确保摊铺、碾压等各项工艺流程符合标准化要求,,, ,,业主、监理、第三方等人员深入施工现场指导与督查,,, ,,摊铺过程中严格把控沥青混合料的配合比、摊铺温度、摊铺速度、碾压工艺及遍数。。。。。

      经检测,,, ,,此次沥青上面层试验段摊铺效果良好,,, ,,这为后续沥青路面大规模施工提供了宝贵的经验与技术数据参考,,, ,,鼓舞了项目全体参建人员的士气。。。。。

      目前,,, ,,上防路四分部项目施工整体完成92%。。。。。其中路基工程完成99%;;; ;;;;桥梁工程完成99%;;; ;;;;级配碎石垫层完成85%,,, ,,底基层完成80%,,, ,,基层完成79%;;; ;;;;沥青下面层完成75%,,, ,,中面层完成68%,,, ,,上面层完成3%;;; ;;;;隧道工程完成100%;;; ;;;;房建工程完成85%,,, ,,交安工程完成50%;;; ;;;;绿化工程完成77%。。。。。

      下一步,,, ,,项目将继续稳步推进剩余路面、房建、交安、绿化等施工,,, ,,保安全质量,,, ,,促生产建设,,, ,,在高质量发展的赛道上跑出上防新速度,,, ,,向通车目标冲刺。。。。。(道桥分公司 李坚良 文/图)
