10月18日晚,,,,,永新4标回龙寺互通顺利完成全部桩基浇筑施工任务。。。。。。
回龙寺互通起点桩号为K62+620,终点桩号为K63+445,,,,,主线桥和匝道桥全长1364米,,,,,桩基共129根。。。。。。永新4标承建的回龙寺互通与白新高速交接,,,,,施工条件复杂,,,,,协调难度大,,,,,施工面临较多困扰:一是前期工程量划分不明确,,,,,导致施工图纸未确定;;;;;;二是与白新高速存在交叉施工,,,,,施工组织协调难度大;;;;;;三是材料运距较大,,,,,施工便道不方便材料运输。。。。。。
为确保桩基施工顺利完成,,,,,项目部精心组织、科学部署,,,,,采取有力措施确保顺利完成桩基施工。。。。。。一是积极与业主、设计代表等相关单位沟通,,,,,明确工程量的划分,,,,,尽快落实施工图纸;;;;;;二是积极与白新高速相关施工单位沟通协调,,,,,合理错开同一施工点;;;;;;三是积极与当地交通部门做好沟通,,,,,利用G207国道运输材料,,,,,确保唬�;;;;炷潦┕げ牧媳9唬�;;;;四是做好技术交底,,,,,浇筑现场安排管理人员全程管控,,,,,确保桩基施工质量。。。。。。
下一步,,,,,永新4标将继续响应集团公司“共克时艰 全力稳产”的号召,,,,,在确保质量、安全的前提下,,,,,保持大干快上的态势,,,,,加快桥梁下构施工进度,,,,,全力冲刺项目年度目标施工任务。。。。。。(道桥分公司 农必扎 文 / 潘永全 图)

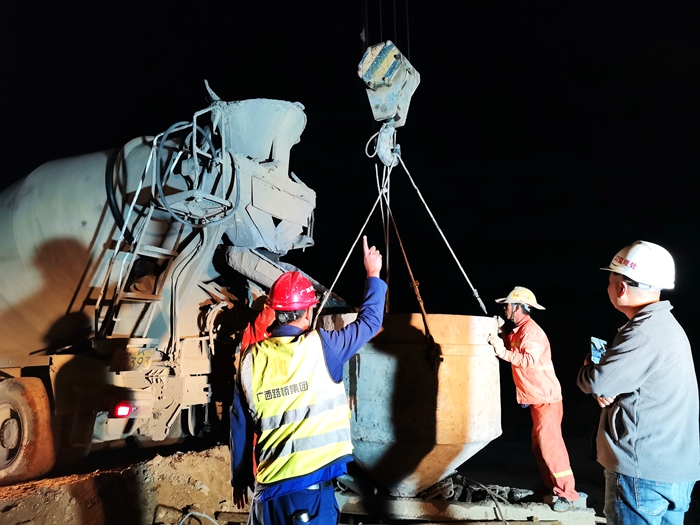

图为回龙寺互通最后一根桩基浇筑现场
