3月27日,,,,,,巴羌路一分部林览互通A匝道现浇段底腹板混凝土顺利完成浇筑,,,,,,标志着项目正式进入上部现浇结构施工阶段。。。。。
林览互通位共设置2条匝道,,,,,,分别为A、B匝道,,,,,,其中A匝道跨线桥上跨天巴路主线,,,,,,全桥长822.7米。。。。。现浇梁段设计为变截面预应力箱梁,,,,,,其长度212米,,,,,,一联三跨56m+100m+56m结构,,,,,,梁面宽度18.45米,,,,,,底面宽11米,,,,,,最大高度为6.5米。。。。。

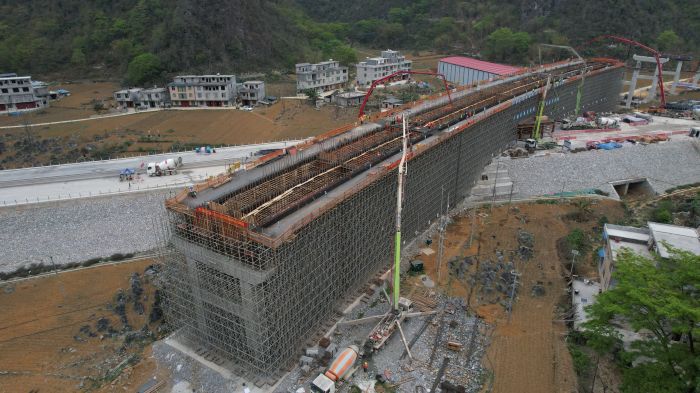

林览互通A匝道现浇段作为项目的重点工程,,,,,,采用盘扣支架施工,,,,,,具有施工难度大、周期长、安全风险系数高的特点。。。。。因浇筑混凝土方量大,,,,,,现场条件可摆设泵车位置的有限,,,,,,工作面受限,,,,,,浇筑工艺复杂,,,,,,温控难度大,,,,,,浇筑速度不能过快,,,,,,腹板底部内侧易反浆等影响,,,,,,为保证浇筑施工过程顺利进行,,,,,,项目部成立大体积砼浇筑指挥工作组,,,,,,从现场指挥、物资调配、安全管理、技术指导等多方面全方位全过程深度管理。。。。。

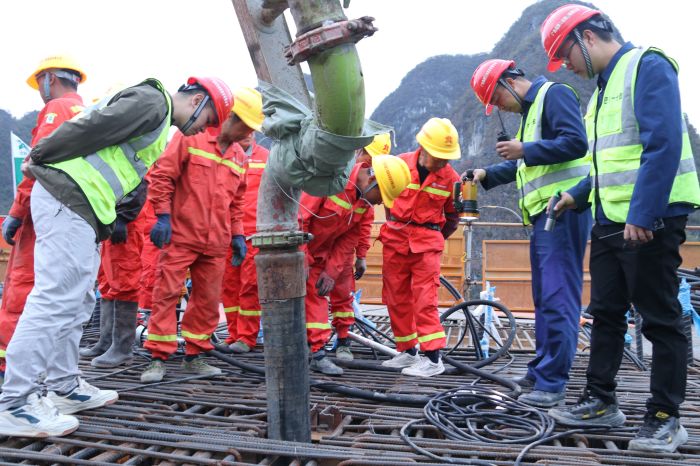

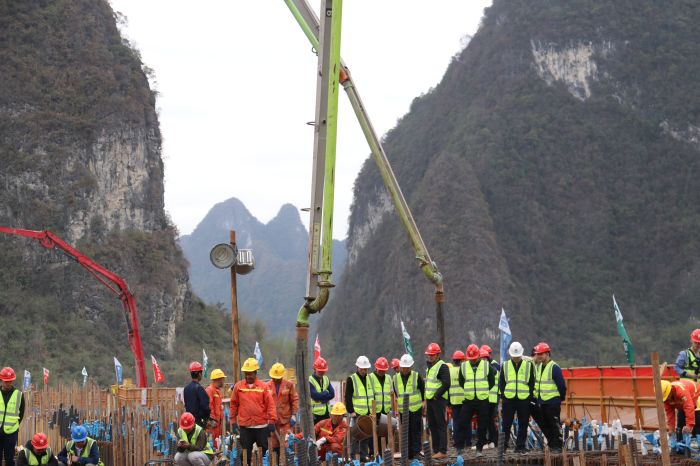

此次浇筑的是林览互通A匝道现浇段的底板和腹板部分,,,,,,5台泵车连续浇筑28小时,,,,,,共浇筑C55混凝土约2900方。。。。。为确保浇筑顺利,,,,,,项目部超前谋划,,,,,,精心组织,,,,,,严格落实专项施工方案,,,,,,在浇筑前认真组织安全技术交底会,,,,,,设定了坍落度、强度、浇筑程序、振捣、收面和养护等一系列质量控制点,,,,,,从人员、材料、设备、工艺、安全与环境等五个方面进行有效的现场保障和服务。。。。。浇筑施工过程中,,,,,,严格控制施工工序,,,,,,做到事前有计划,,,,,,过程有监督,,,,,,确保梁箱浇筑的质量与安全。。。。。

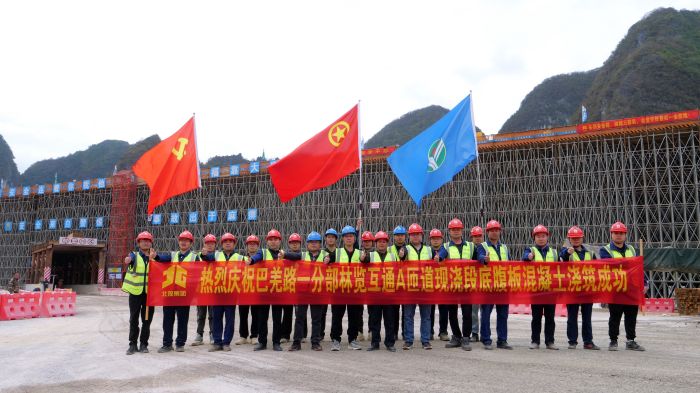

林览互通A匝道现浇段底腹板浇筑顺利完成,,,,,,为项目后续现浇箱梁施工积累了宝贵经验。。。。。在后续施工中,,,,,,巴羌路一分部将以“躺平不可取,,,,,,躺赢不可能,,,,,,奋斗正当时”的高度紧迫感及责任感,,,,,,继续锚定工程建设节点目标不动摇,,,,,,严把质量安全红线管理,,,,,,高标准、高质量推进项目建设,,,,,,全力推动项目建设驶入“快车道”,,,,,,奋力实现项目建设一季度开门红。。。。。(广西交建集团 林海芝 刘志备 文/图)
